高压开关柜安装前的准备工作

作者:山西赛夫特电气有限公司 浏览: 发表时间:2021-08-23 11:51:03

  高压开关柜的安装工作是否做的好,直接关系到今后高压开关柜是否能正常运行,所以安装这一环节很重要。那么在开关柜安装之前的一些准备工作也需要提前做好,今天山西开关柜厂家就给大家讲解一下,高压开关柜安装前的一些准备工作吧。

高压开关柜安装前的准备工作 图片1

  1、开关柜搬运与开箱检查

  开关柜运到现场后,应进行开箱检查。开箱时应小心谨慎,不要损坏设备。开箱后用抹布把开关擦干净,并检查设备与设计是否相符,有无损坏、锈蚀等情况,检查附件、备件、技术资料等是否齐全。

  开箱检查后,根据设计图纸将开关柜编号,依次搬入配电室内,直接安放在安装位置上。

  2、立柜

  (1)立柜时,可先把每一柜调整到大致的水平位置,然后再精确的调整左边或右边的第一个开关柜,也可以先调整中间的一个开关柜,再以调整好的这个开关柜为基准将其他柜逐次调整。

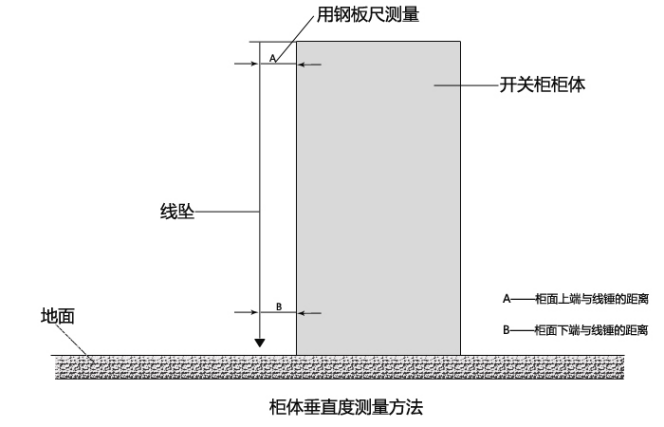

  (2)开关柜水平调整可用水平尺测量。垂直情况的调整,可在规定放置一木棒,沿柜面挂一线坠,柜面上下端与垂线的距离相等时,标示开关柜已垂直。如果距离不等,可以加薄垫片,使其达到要求。前后的垂直都调整好后,可用同样的方法把左右侧调垂直。

高压开关柜安装前的准备工作 图片2

  (3)调整好的开关柜,应盘面一致,排列整齐,柜与柜之间应用螺栓拧紧,无明显缝隙。

  (4)开关柜的水平误差应不大于1/1000,垂直误差不大于其高度的1.5/1000。

  (5)调整完备再全部检查一遍,是否符合质量要求,然后用电焊(或链接螺栓),将开关柜底座固定在基础型钢上。如果电焊时,每个柜的焊缝不少于四处,每处焊缝长度约100mm左右。为了美观,焊缝应在柜体内侧。焊接时应把垫于柜下的垫片也焊接在基础型钢上。

  3、柜内清扫及设备检查调试

  (1)开关柜利好以后应该对柜内进行清扫,清除杂物,用抹布将各设备擦干净。

  (2)对柜内隔离开关、断路器等设备进行检查、调整。

  以上准备工作都做好之后,就可以进行开关柜的安装工作了,开关柜的安装工作较为复杂,以后再做讲解。

  山西赛夫特电气有限公司位于山西省太原市,是一家专业的配电柜厂家和PLC自动化控制厂家。公司主要经营以下产品:MNS低压抽出式开关柜、GCS低压抽出式开关柜、GCK低压抽出式开关柜、GGD型交流低压配电柜、XL-21型动力照明配电柜、STF低压封闭式控制箱、ST30终端照明箱等一系列高低压成套电气设备。如果您想了解更多关于,山西配电柜价格,山西配电柜配电箱报价以及其他产品相关资讯,请联系:18035104336/15135148190


公司名称:山西赛夫特电气有限公司   联系电话:18035104336  15135148190  邮箱:294929839@qq.com

在线客服
联系方式
二维码
置顶
联系方式
热线电话
18035104336
热线电话
15135148190
二维码
二维码
添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
